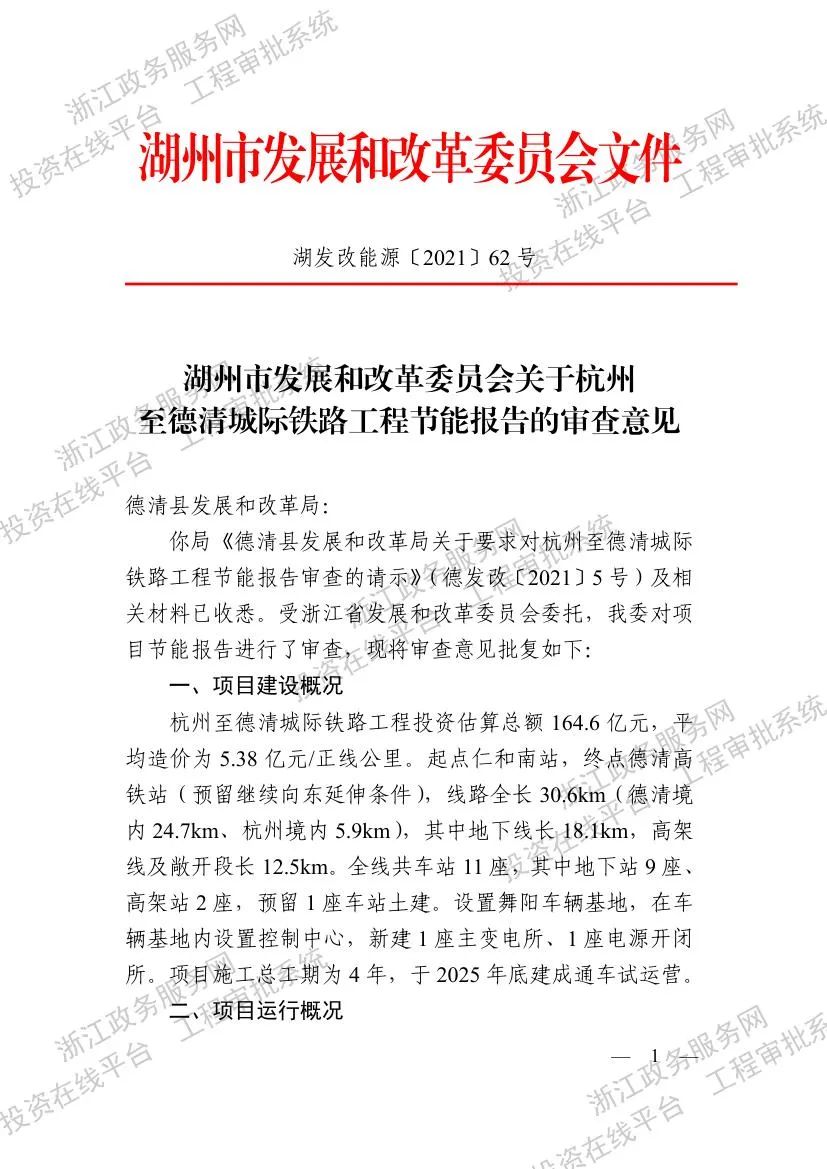

湖州市发展和改革委员会文件

湖发改能源〔2021〕62 号

湖州市发展和改革委员会关于杭州至德清城际铁路工程节能报告的审查意见

德清县发展和改革局:

你局《德清县发展和改革局关于要求对杭州至德清城际铁路工程节能报告审查的请示》(德发改〔2021〕5 号)及相关材料已收悉。受浙江省发展和改革委员会委托,我委对项

目节能报告进行了审查,现将审查意见批复如下:

一、项目建设概况

杭州至德清城际铁路工程投资估算总额 164.6 亿元,平均造价为 5.38 亿元/正线公里。起点仁和南站,终点德清高铁站(预留继续向东延伸条件),线路全长 30.6km(德清境内 24.7km、杭州境内 5.9km),其中地下线长 18.1km,高架

线及敞开段长 12.5km。全线共车站 11 座,其中地下站 9 座、高架站 2 座,预留 1 座车站土建。设置舞阳车辆基地,在车辆基地内设置控制中心,新建 1 座主变电所、1 座电源开闭所。项目施工总工期为 4 年,于 2025 年底建成通车试运营。

二、项目运行概况

— 1 —项目以承担市域客流为主。列车采用市域 A 型车,初近期 4 辆编组,远期 6 辆编组,额定定员为 900 人(4 编组)、1350(6 编组)。项目运营时间为 5:00-23:00,全日运营时间 18 小时,研究年度为初期 2028 年、近期 2035 年、远期2050 年。预测本项目建成后全线高峰断面客流量和高峰小时客车对数:初期 0.5 万人次/小时、客车 8 对/小时;近期 0.91万人次/小时、客车 14 对/小时;远期 1.31 万人次/小时、客车 15 对/小时。

==============

以上为重点内容截取

以下为政府正式批文

==============

==============

快看收藏转发给更多人吧

==============

  • 我的微信
  • 微信扫一扫
  • weinxin
  • 微信公众号
  • 微信公众号扫一扫
  • weinxin
仁和城事
仁和芳满庭108方品质三房,更懂生活,更懂你!
春色满园性价比超高的三房,阳光,视线,无忧
杭州仁和•上塘九里 简介
刚需2房 纯毛坯 户型正气 采光好 超低总价

发表评论

:?: :razz: :sad: :evil: :!: :smile: :oops: :grin: :eek: :shock: :???: :cool: :lol: :mad: :twisted: :roll: :wink: :idea: :arrow: :neutral: :cry: :mrgreen:
